核準丨四川達州經開區天然氣分布式能源站項目獲核準

2017-10-24 18:07:02 北極星電力網   點擊量: 評論 (0)
近日四川省達州市發改委發布了《關于達州經開區天然氣分布式能源站項目核準的批復》。達州經開區天然氣分布式能源站項目估算總投資130000萬元,建設規模200WM級的分布式能源站及相關配套設施。主要建設內容:裝機
近日四川省達州市發改委發布了《關于達州經開區天然氣分布式能源站項目核準的批復》。達州經開區天然氣分布式能源站項目估算總投資130000萬元,建設規模200WM級的分布式能源站及相關配套設施。主要建設內容:裝機容量224MW,4×50MW燃氣輪機+4×77.9t/h三壓余熱鍋爐+1×12MW抽汽背壓式汽輪機+1×12MW抽汽補汽凝汽式汽輪機+2×35t/h備用燃氣快裝蒸汽鍋爐,以及天然氣管網、園區內熱力管網、電力上網線路和配電設施等配套設施。詳情如下:

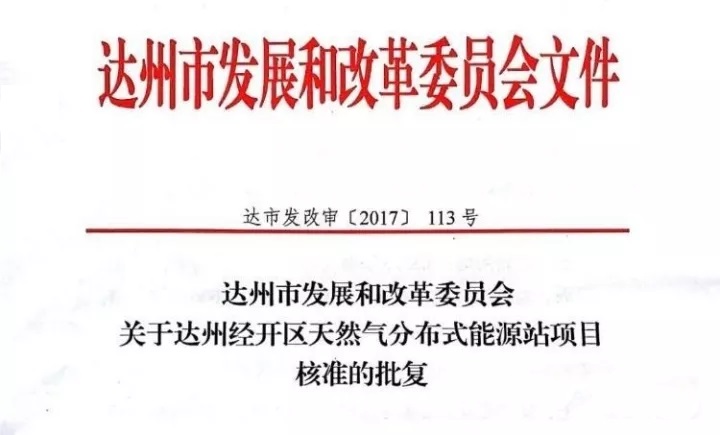

關于達州經開區天然氣分布式能源站項目核準的批復

達州志能祥贏新能源科技有限公司:

你司《關于對達州經開區天然氣分布式能源站項目進行核準的請示》(達祥贏【2017】9號)及有關材料收悉。根據《企業投資項目核準和備案管理條例》、《企業投資項目核準和備案管理辦法》和《政府核準的投資項目目錄(四川省2017年本)》的規定,經審查,同意建設達州經開區天然氣分布式能源站項目,現就該項目核準事項批復如下:

一、項目建設必要性:達州經開區天然氣分布式能源站項目建設,通過向達州經開區入園企業提供冷、熱、電服務,有利于完善達州經開區公用工程配套,增強達州經開區招商引資吸引力,助推達州經濟社會的發展。該項目屬《產業結構調整指導目錄(2011年本)》(2013年修訂)鼓勵類項目,并已辦理選址意見、土地預審、環評、安評和水土保持等手續。

二、項目名稱:達州經開區天然氣分布式能源站項目(項目代碼:2017-511700-45-02-219285 )。

三、項目業主:達州志能祥贏新能源科技有限公司。

四、建設地址:達州經開區斌郎鄉百花村。

五、計劃用地:6.3333公頃。

六、總投資和資金來源:估算總投資130000萬元。資金來源企業自籌26000萬元,銀行貸款104000萬元。項目資本金26000萬元,項目資本金占項目總投資的比例為20%。

七、建設規模及主要建設內容:建設規模200WM級的分布式能源站及相關配套設施。主要建設內容:裝機容量224MW,4×50MW燃氣輪機+4×77.9t/h三壓余熱鍋爐+1×12MW抽汽背壓式汽輪機+1×12MW抽汽補汽凝汽式汽輪機+2×35t/h備用燃氣快裝蒸汽鍋爐,以及天然氣管網、園區內熱力管網、電力上網線路和配電設施等配套設施。

八、建設期限:18個月。

九、請你司在項目開工建設前,依據相關法律、行政法規規定辦理規劃許可、土地使用、資源利用、安全生產、環評等相關報建手續。

十、項目單位要嚴格按照國家發改委《分布式能源管理辦法》(發改能源【2013】1381號)和四川省發改委、能源局《關于加強天然氣分布式能源項目管理的指導意見》(川發改能源【2017】325號)文件要求,加強項目建設管理,做好網源協調:項目開工前應落實天然氣供應,項目配套供熱(冷)管網應與項目同步建設、同步投產。電網接入:電網企業應保障天然氣分布式能源項目發電公平無歧視接入電網,負責天然氣分布式能源項目發電外部接網設施以及由接入引起公共電網改造部分的投資建設,并為天然氣分布式能源項目發電提供便捷、及時、高效的接入電網服務。電網企業應保證分布式發電多余電量的優先上網和全額收購。本能源站發電量通過直配供電方式由園區企業消納(含廠用電),其余通過2回220KV線路接入長田220KV變電站。項目單位要與電力主管部門、省電力公司協調電力消納、并網等事宜,落實好審定的接入系統方案。爭取早日開工建設,發揮投資效益。

十一、如需對本項目核準文件規定的建設地點、建設規模、主要建設內容等進行調整,請遵照《企業投資項目核準和備案管理辦法》的有關規定,及時提出變更申請,我委將根據項目具體情況,作出是否同意變更的書面決定。

十二、項目予以核準決定或者同意變更決定之日起2年未開工建設,需要延期開工建設的,請你司在2年期限屆滿的30個工作日前,向我委申請延期開工建設。開工建設只能延期一次,期限最長不得超過1年。國家對項目延期開工建設另有規定的,依照其規定。

達州市發展和改革委員會

2017年10月18日
